一、到货开箱检验(进场第一关)
核对铭牌参数:阀体材质、压力等级、法兰标准(PN/Class)、介质温度;确认执行器形式(常闭 NC / 常开 NO)和工艺需求一致。
检查阀体密封面无磕碰、内腔无杂物;执行器原厂防尘堵头不要提前拆除,防止钢厂粉尘进入气缸。
⚠️关键禁令:到货严禁私自拆开执行器外壳!内部弹簧预压缩储能,无专用工装拆解会造成弹簧弹射伤人。
检查法兰密封面完好,螺纹、气接口无锈蚀损伤。
二、吊装、搬运要求
只能吊装阀体本体 / 阀体法兰,禁止钢丝绳捆绑执行器气缸、阀头顶盖起吊!极易造成执行器内部导向偏移、弹簧变形。
避免撞击执行器顶部,露天临时存放需要遮盖,防止雨水、氧化粉尘侵入气口。
三、管道预处理(钢厂阀门密封损坏头号诱因)
管道必须先完成吹扫、酸洗,再安装阀门!
绝对禁止带着阀门一起管道吹扫,焊渣、氧化皮会直接刮伤 Burocco 软密封切断阀密封面,造成内漏报废。
管道法兰必须平行、同心,禁止强行拉拽管道对口,不允许阀体承受管道拉应力、热膨胀应力。
介质含泥沙、氧化皮(浊环水、除尘水):阀门上游必须加装 Y 型过滤器;煤气管道增设滤网。
蒸汽 / 高温水管路,合理设置膨胀节,消除热伸缩对阀门的推力。
四、阀体安装方向与姿态
阀体介质流向箭头必须和管道流向保持一致,不可反装。
安装姿态优选:阀体水平、执行器朝上 / 水平侧向;
❌ 尽量避免执行器垂直朝下安装!高温介质冷凝水会顺着阀杆渗入执行气缸,腐蚀内部密封件。
煤气管道阀门,避免安装在管道低点,防止冷凝积水长期浸泡密封。

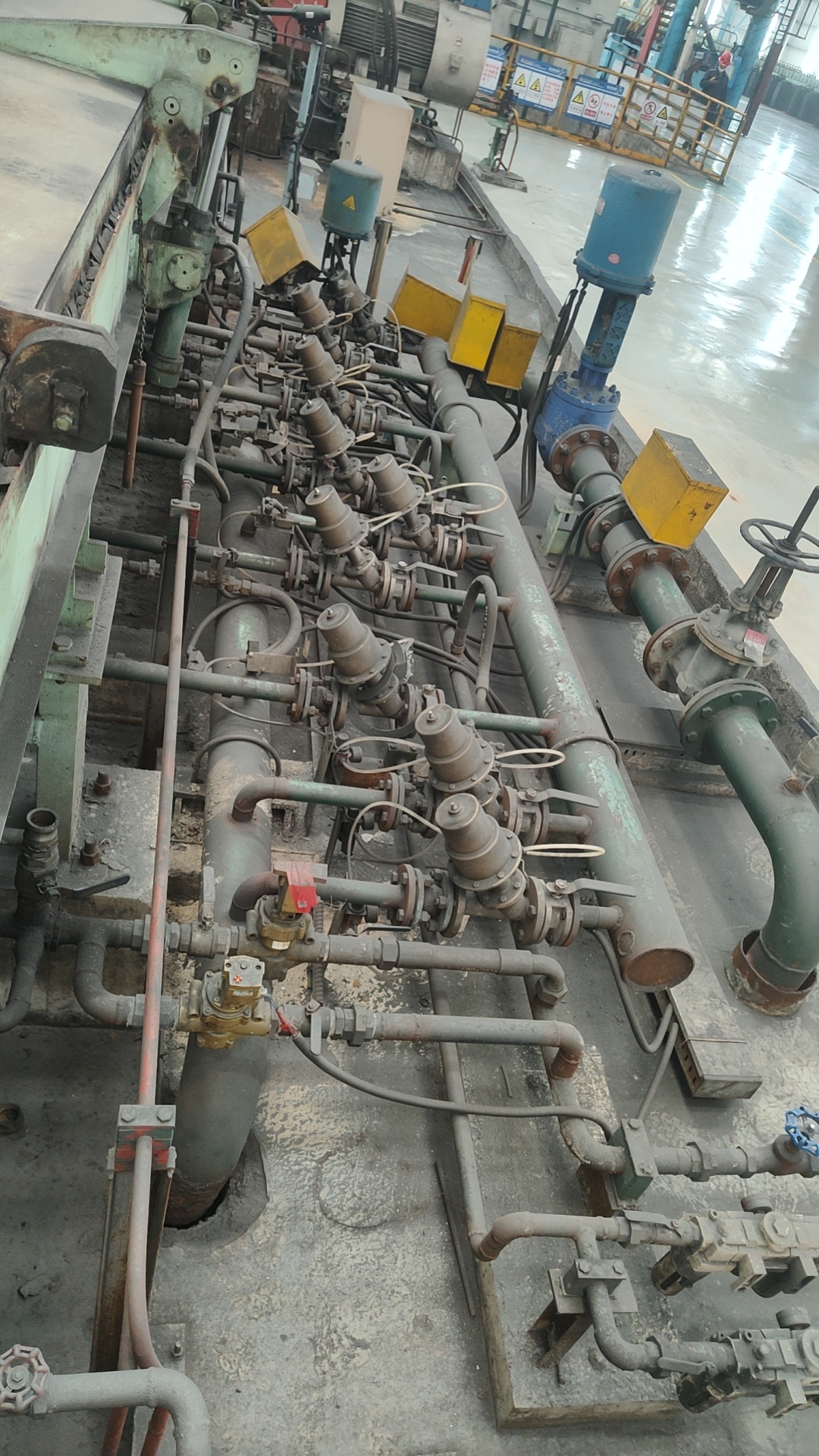

五、气动执行机构专项安装(对应你图片这款阀头)
阀体与执行器连接螺栓对角均匀分次拧紧,防止偏磨阀杆。
钢厂振动大,所有连接螺栓、气接头加装防松垫圈,安装完成、投运一周后复紧一次。
预留检修空间:执行器上方保留足够空间,后期无法拆除执行器。
维修红线:如需拆卸执行器壳体,必须使用 Burocco 原厂专用工装锁定弹簧,现场禁止徒手拆解。
六、气源配套系统(钢厂气源含水、含尘是高频故障点)
气源三联件(过滤 + 调压 + 油雾器)就近安装,距离执行器≤1m。
工作气源压力严格按照执行器铭牌,常规 4~6bar,严禁超压供气。
每班定期排放三联件冷凝水,潮湿钢厂环境防止积水进入气缸,造成密封老化卡顿。
煤气等防爆区域:
选用防爆电磁阀、防爆限位开关;
气源管路优先金属硬管,不要长期使用普通塑料软管(高温、粉尘环境快速老化开裂)。
七、电磁阀、限位开关电气安装
电缆避开高温钢坯辐射区、蒸汽管道,线缆增加金属护套防护,防止钢渣烫破绝缘。
防爆区域电缆格兰头必须锁紧密封,阻挡粉尘、水汽进入接线腔。
通气调试时缓慢调节行程,不要强行顶死执行器机械限位,避免内部构件损坏。
八、试压、气密性试验规范
水压试验压力为阀体公称压力 1.5 倍;试压介质严禁通入执行器气缸内部。
煤气切断阀必须额外做气密性试验。
试压完成后排净阀体内积水,防止冬季冻裂、内腔锈蚀。
不要依靠执行器关断承受长时间试压压力,优先使用盲板隔离。
九、钢厂恶劣环境专项防护
高温防护:远离加热炉、钢坯热辐射区域;近距离工况加装隔热挡板,环境温度超 60℃会加速执行器橡胶密封老化。
粉尘防护:长期高粉尘点位,可给执行器外部加装简易防尘护罩;定期检查阀杆填料有无泄漏。
冬季露天阀门:做好保温伴热,防止介质冻结卡涩。
避免冷却水、氧化皮持续直接冲刷阀体填料函位置。
十、投运调试要点
初次通气缓慢升压,禁止瞬间高压冲击执行器。
核对阀门开关状态(常开 / 常闭)与工艺设计相符。
全程检查:法兰外漏、阀杆填料漏气、气动接头漏气。
频繁启闭工况(除尘、煤气快速切断),按照手册周期润滑阀杆。
